Atracó en el Muelle de Sidor segundo barco con parte de las plantas termoeléctricas

En este buque se transportó parte de la planta “B”, que se
instalará en la Siderúrgica del Orinoco “Alfredo Maneiro”, Sidor, para
completar 425 MW de energía eléctrica para la empresa y al Sistema
Interconectado Nacional (SIN), en caso de ser necesario


Puerto Ordaz, 19 marzo 2010 - Cumpliendo con los tiempos de planificación estipulados para la
instalación de dos plantas termoeléctricas que suministrarán a Sidor y
al Sistema Interconectado Nacional (SIN) 425 MW, ayer viernes 19 de
marzo atracó en el muelle de Sidor el segundo buque con parte de la
Planta “B”, la cual permitirá producir otros 175 MW.

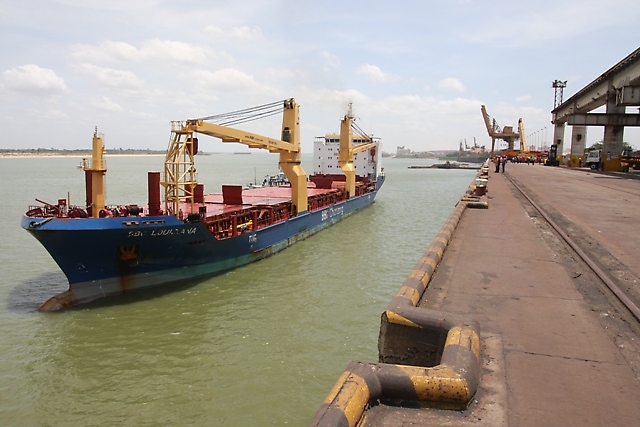

El buque BBC Louisiana llegó al muelle de Sidor a las 11:00 del
mediodía, y trajo consigo la pieza más importante, específicamente la
planta 7FA de 170 MW, y un generador que pesa 242 toneladas, el cual
requiere especial atención para su desembarque. El resto de las piezas
transportadas son equipos necesarios para el ensamble o instalación de
la planta “B”, como la casa de filtro de aire, el sistema de control y
el tanque de almacenamiento.

Se prevé que el proceso de descarga del buque BBC Lousiana dure 4
días, para ello se contará con la participación de al menos 100
trabajadores, para garantizar el desembarque de cada una de las
piezas.

Con el arribo de esta embarcación se demuestra que el Presidente de la
República Bolivariana de Venezuela, Hugo Chávez Frías, conjuntamente
con la clase trabajadora, está ejecutando soluciones para atender la
crisis energética nacional.

Por su parte, el presidente ejecutivo de Sidor, Miguel Álvarez Cádiz,
enfatizó que las actividades de desembarque e instalación de las
plantas se están desarrollando cumpliendo con todas las normativas de
seguridad, para garantizar el bienestar de los trabajadores y
trabajadoras, y totalmente apegados a las instrucciones impartidas por
el ministro Rodolfo Sanz.

Álvarez también agradeció el esfuerzo emprendido por el personal del
área portuaria y el equipo de ingeniería de Sidor, quienes hasta la
fecha han trabajado responsablemente según el cronograma de
instalación de las plantas termoeléctricas, destacando que este
proyecto de instalación de plantas termoeléctricas fue planificado por
la Siderúrgica del Orinoco desde hace 10 años.

Actualmente el avance en el diseño de la ingeniería de las obras
civiles de la Planta “A” es de 35 %, se cuenta además con el 72 % de
las bases de los soportes de tubería de gas construidas. Dicha tubería
se encuentra parcialmente colocada en el sitio, para iniciar el
próximo lunes 22 de marzo los trabajos de soldadura. Mientras que en
la Planta “B” se avanza en la construcción de soportes y de puentes de
tuberías para el paso de vías.

Es importante destacar que con la instalación de las plantas
termoeléctricas A y B, se proveerán 425 MW de energía eléctrica, no
sólo para la empresa, sino también para el Sistema Eléctrico Nacional
(SEN), estimándose para el mes de mayo la puesta en marcha de los
primeros megawatts.
